杰潔板安裝方式之粘貼與掛貼方式
一、墻面基層清理:
杰潔板粘貼施工前應先對基層墻面進行清潔和濕水,待墻面濕水快風干時再進行粘貼施工,基層不能有污漬油漬并保證一定的平整度,達到杰潔板的安裝要求,一般在濕水后30~60分鐘后開始粘貼施工。
二、布膠準備:
準備好(結構膠或硅膠或云石膠)和工業發泡雙面膠帶等,進行布膠。

三、拉水平和垂直控制線:
在進行杰潔板整板安裝前,應根據測量人員放好的成活面控制面,現場拉水平和垂直控制線,特別是在安裝底部第一塊整體板之前,應按標高位置用水平尺找平,固定好墊木,然后再進行整體板粘貼。
四、安裝系統:

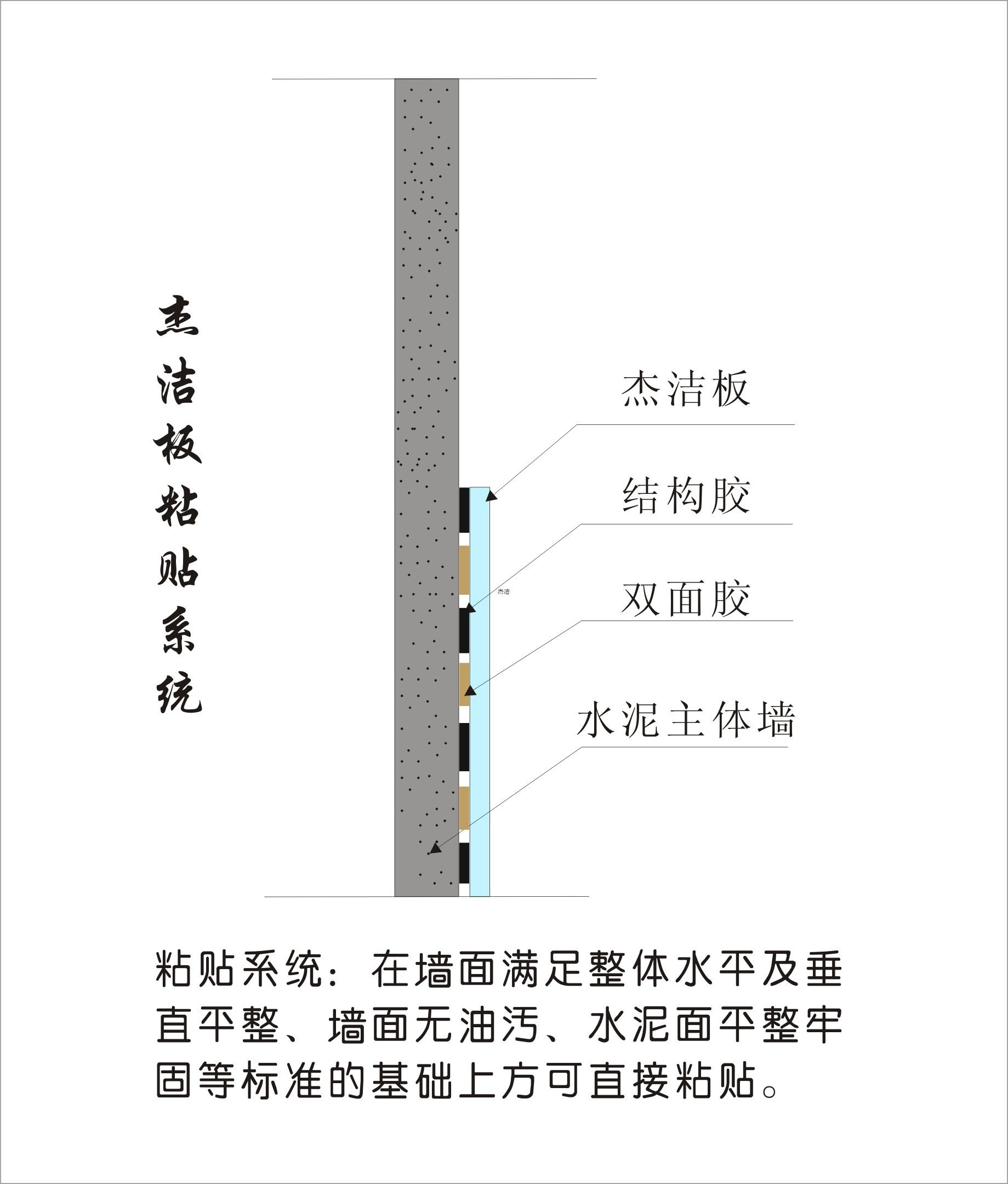

1、粘貼系統:(如下剖面圖)

2、掛貼系統:(如下剖面圖)

五、施工:
控制線拉好后,根據排版安裝圖將相應位置的杰潔板整體板粘貼在基層板上。采用點狀或橫向+雙面膠法進行粘貼,與基層墻體的粘結面積為磚板面積的40%—60%。粘貼杰潔板時應根據水平、垂直控制線,檢查整體板與基層板之間的距離,為保證粘結均勻,施工時要用力推壓,直至將整體板找平找直為止。
六、粘貼施工的原則及注意點:
杰潔板施工按從下向上的原則進行,施工第一層時應在下部彈好水平標高控制線,然后沿水平線用40×60木方,用80mm鋼釘,間距為600mm固定在墻面上,作為杰潔板支撐,防止杰潔板施工時下墜移動,上部每一層杰潔板施工時用與縫寬一致的木屑標準塊墊縫支撐,防止下墜移動,并控制縫寬在4~5mm
七、從下至上,每層杰潔板施工前應先粘樣板,請總包單位,監理單位確認后方可進行大面積粘貼施工。
八、邊縫處理之一:勾縫:
清理好板縫后,進行美紋紙的粘貼,然后進行打膠,注意清理好的板縫必須在2小時之內注膠完畢。(勾縫處理有多種方式:勾縫膠處理、型材收口條處理)。 采用與杰潔板同色相似的專用勾縫膠。勾縫前先將板縫隙用專用的塞縫保溫擠塑板填滿至離磚面約6~7mm深度時,再用勾縫膠勾逢4~5mm厚,勾均好后為弧型小凹槽,凹槽深度為<2mm>。勾縫應密實,深淺一致。特別要注意十字交口部位的平整光滑。
邊縫處理之二:型材收口條:

九、表面清理:
密封膠施工完畢后,對邊緣殘膠進行清理,再掀掉保護膜,對杰潔板面進行清潔,并謹防劃傷板面及破壞縫隙。如果整體工程其它部位完工,可選擇在整體完工時再掀掉保護膜。避免板面劃傷損壞。
